دليل عملي لمديري المرافق ومهندسي البناء في المملكة العربية السعودية
يجب أن تحدد القائمة المرجعية لصيانة التدفئة والتهوية وتكييف الهواء (HVAC) التجارية المعدات، والإشارة إلى الإجراء الصحيح وإظهار ما تم العثور عليه واستكماله. إن وضع علامة أمام “تم فحص الفلتر” لا يحدد الوحدة أو حالتها أو الإجراء المتخذ. اربط كل مهمة بسجل الأصول والنتائج والقراءات ذات الصلة والإجراءات التصحيحية والتوقيع.
بالنسبة لمكتب أو مبنى تجاري في الرياض، استخدم قائمة المراجعة كسجل أدلة الخدمة بدلاً من تعليمات الإصلاح العامة. تحدد أدلة المعدات وخطة الصيانة المعتمدة المهام المطبقة ومعايير القبول. يمكن لمستخدمي المبنى الإبلاغ عن الأعراض؛ يقوم موظفون مؤهلون بإجراء الفحص الفني والقياسات والإصلاحات. يشرح هذا الدليل كيفية تسجيل هذا العمل ومراجعته.
إنشاء سجل أصول التدفئة والتهوية وتكييف الهواء (HVAC).
امنح كل وحدة معرفًا فريدًا للأصول واربطها بموقعها الفعلي. قم بتسجيل نوع الجهاز والشركة المصنعة والطراز والرقم التسلسلي. قم بتضمين الأرضية أو المنطقة المخدومة وعناصر التحكم المرتبطة بها وسجلات التثبيت أو التشغيل المتاحة. قد يحتاج منظم حرارة الغرفة ووحدة معالجة الهواء إلى هويات منفصلة حتى عندما ينتميان إلى نفس النظام.
أرفق دليل الشركة المصنعة للمعدات الأصلية (OEM) المنطبق وسجل رقم المستند والمراجعة ومرجع المهمة. تأكد من أن الدليل ينطبق على المعدات الفعلية والخيارات المثبتة. احتفظ بسجل الخدمة والعيوب المعروفة وسجلات الاستبدال المرتبطة بهذا الأصل. لا تنسخ إجراءً من وحدة ذات مظهر مماثل دون التحقق الفني.
في حالة فقدان الملصق، قم بتعيين معرف تسجيل مؤقت واطلب من الفريق الهندسي التحقق من الهوية. سجل عدم اليقين بدلاً من اختراع نموذج أو مواصفات. قم بتسوية تغييرات الأصول عند استبدال المعدات أو نقلها أو إزالتها.
ملاحظات منفصلة عن مهام الفني
يجب على مستخدمي المبنى تسجيل ما يلاحظونه ومكان حدوثه ومتى بدأ. تشمل الملاحظات المفيدة الراحة غير المتكافئة، أو المياه المرئية، أو الأصوات غير العادية، أو المنبه المعروض، أو فتحة تهوية الغرفة المسدودة. وصف الأعراض دون المطالبة بالتشخيص. لا يؤدي الشعور بالدفء في الغرفة المشغولة إلى حدوث تسرب لغاز التبريد.
إن الوصول إلى المعدات، والفحص الكهربائي، وأعمال غاز التبريد، والتنظيف الداخلي، وفحص المكونات المتحركة، ينتمي إلى موظفين مؤهلين يتبعون الإجراءات المعمول بها وترتيبات سلامة الموقع. لا ينبغي لموظفي المنشأة فتح اللوحات أو لمس الأسلاك أو الدخول إلى مناطق المصانع المحظورة لمجرد إكمال قائمة المراجعة هذه. اتبع عملية التصعيد بالموقع للحالات العاجلة.
| المرشحات وتدفق الهواء | أبلغ عن تدفق هواء ضعيف أو فتحة تهوية مرئية العائق | فحص حالة المرشح وملاءمته؛ سجل الإجراء والنتائج القابلة للتطبيق | |
| الملفات والصرف | التقرير مرئي موقع الغرفة المتسرب أو المتأثر | فحص المكونات ذات الصلة وخدمتها؛ حالة التسجيل والتحقق | |
| عناصر التحكم | السجل المعروض شكوى إنذار أو راحة | تحقق من عملية التحكم القابلة للتطبيق؛ تسجيل الإعدادات والنتائج | |
| الأجزاء الكهربائية والمتحركة | تقرير صوت غير عادي أو تلف مرئي من موضع آمن | الفحص بموجب الإجراءات المعتمدة؛ سجل النتائج والأعمال الضرورية | |
| دائرة التبريد | أبلغ عن انخفاض التبريد؛ لا تستنتج حالة الشحن | التشخيص حسب الاقتضاء؛ نتائج الوثيقة والإجراء المصرح به |
قم بتطبيق قائمة المراجعة على كل أصل
حدد المهام الخاصة بالمعدات المثبتة بالفعل. لا تشترك وحدة معالجة الهواء ووحدة ملف المروحة والمبرد في كل أنشطة الصيانة. قم بوضع علامة على المهمة بأنها غير قابلة للتطبيق فقط مع وجود سبب. قم بتعيين تكرارات المهام من الأدلة المعمول بها، وظروف التشغيل، وحالة الأصول والمتطلبات ذات الصلة، مع المراجعة الفنية المؤهلة.
الفلاتر وتوزيع الهواء
سجل نوع الفلتر والحالة الملحوظة والملاءمة والإجراء المتخذ. عندما تتطلب خطة الخدمة قياس انخفاض الضغط، قم بتسجيل القراءة والمرجع المطبق. يجب أن يحدد الإدخال البديل المنتج المحدد أو مرجع الجزء. فحص نظافة القناة عند الاقتضاء؛ حدد نطاق التنظيف من خلال التقييم بدلاً من إضافة تنظيف مجاري الهواء بالكامل تلقائيًا في كل زيارة.
الملفات وتصريف المكثفات
سجل التلوث أو الأضرار أو مشكلات الصرف الملحوظة وحدد المنطقة التي تم فحصها. إذا تم تنفيذ أعمال التنظيف أو التصحيح، قم بوصف ذلك وتسجيل فحص ما بعد العمل ذي الصلة. افصل صورة سطح يمكن الوصول إليه عن الدليل على أن المكون بأكمله قد تمت صيانته. يجب أن يظل أي قسم لا يمكن الوصول إليه قيدًا محددًا.
الضوابط والمكونات الكهربائية
قم بإدراج عناصر التحكم أو الأجهزة التي تم فحصها ومرجع الاختبار. تسجيل الإعدادات المعمول بها، والإنذارات والنتائج. يتطلب الفحص والاختبار الكهربائي موظفين أكفاء وترتيبات السلامة المعتمدة في الموقع. إدخال “موافق كهربائي” العام غير كافٍ عندما تتطلب المهمة فحصًا محددًا أو دليل قياس.
محركات المراوح وأنظمة التبريد
تحديد متطلبات الفحص والتشحيم الخاصة بالمكونات؛ بعض المكونات لا تتطلب تزييتًا روتينيًا. استخدم المعدات المناسبة والتعليمات الحركية. توضح إرشادات معالج الهواء من Trane كيف يمكن أن تؤثر ظروف التشغيل على تكرار فحص المحرك. يكون تقييم غاز التبريد خاصًا بالمعدات: لا تستخدم قائمة المراجعة لوصف عملية زيادة روتينية أو تشخيص الشحن من أحد الأعراض.
تسجيل القراءات مع سياقها
يحتاج الرقم إلى وحدة ونقطة قياس وسياق تشغيل. سجل معرف الجهاز وحالة التحقق أو المعايرة ذات الصلة. قم بتضمين التاريخ وحالة تشغيل المعدات والظروف التي تؤثر على التفسير. استخدم OEM أو المرجع الهندسي المعتمد للقبول؛ لا تطبق اختلافًا عامًا في درجة الحرارة أو حدًا للضغط على كل وحدة.
حيثما كان ذلك مناسبًا، قم بتسجيل القياسات قبل وبعد في ظل ظروف قابلة للمقارنة. قد لا تكون القراءة المأخوذة أثناء توقف النظام قابلة للمقارنة مع القراءة المأخوذة تحت حمل التشغيل. وإذا اختلفت الشروط وضح الفرق. لم يتم قياس السجل مع ذكر السبب بدلاً من استبدال التخمين أو وضع علامة على اختبار لم يتم تنفيذه باعتباره ناجحًا.

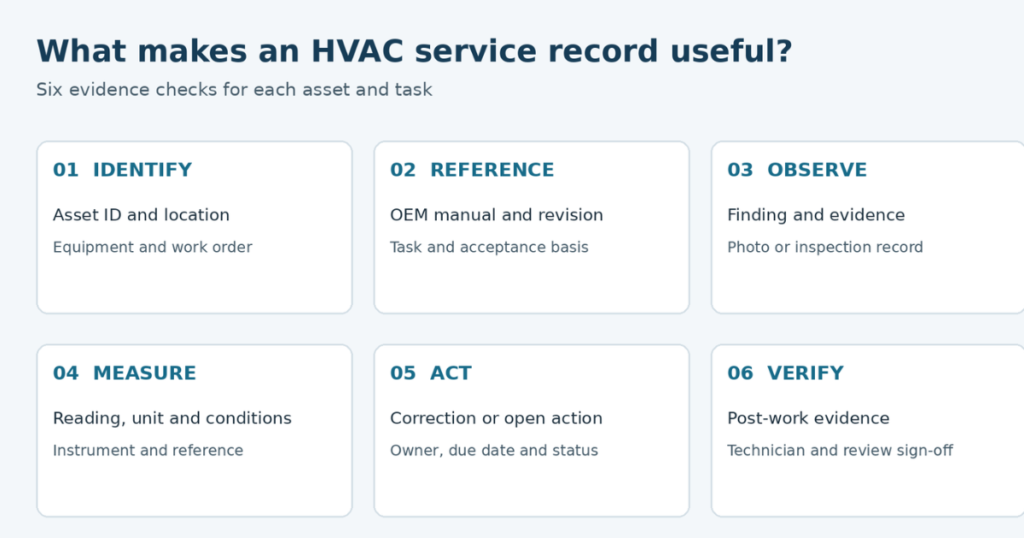

تحويل النتائج إلى إجراءات تصحيحية
اربط كل عيب بسجل الإجراء. قم بتسمية الشخص المسؤول ومتطلبات الموافقة وتاريخ الاستحقاق. تم الانتهاء من العمل المنفصل أثناء الزيارة عن الإصلاحات التي تنتظر الأجزاء أو الوصول أو الترخيص. قم بتضمين القيود المؤقتة حيثما كان ذلك مناسبًا واطلب مراجعتها من قبل الفريق الفني المعتمد.
| مرجع | مستند ومراجعة OEM ؛ مرجع المهمة؛ أساس القبول | |
| البحث | تمت ملاحظته حالة؛ معرف الصورة أو الدليل ذو الصلة | |
| القراءات | القيمة و وحدة؛ نقطة القياس ظروف التشغيل معرف الأداة | |
| الإجراء | اكتمل العمل؛ الأجزاء المستخدمة الترتيب التصحيحي ذو الصلة | |
| الحالة | مكتمل; تم تحديد العيب؛ مؤجل؛ لا ينطبق؛ في انتظار الإجراء | |
| متابعة | السبب; مالك؛ شرط الموافقة؛ تاريخ الاستحقاق | |
| التحقق والتوقيع | ما بعد العمل نتيجة؛ فني؛ المراجع عند الاقتضاء؛ التاريخ |
التوقيع على الحضور لا يثبت أن كل مهمة قد اكتملت. يجب أن يوضح سجل المهمة حالته وأي قيود بشكل صريح. احتفظ بالإجراءات المعلقة مرئية حتى يدعم التحقق الإغلاق. تدعم إرشادات الصيانة العامة الصادرة عن وزارة الطاقة الأمريكية الأدوار المحددة وأدلة الأداء؛ وهي ليست قائمة مرجعية تنظيمية سعودية.

عملت خدمة سجل الرياض
مثال توضيحي: الأصل AHU-RYD-03 يخدم منطقة المكاتب في الطابق الثاني. يقوم الفني بتسجيل مرشح تم وضعه بشكل غير صحيح ويربط صورة بأمر العمل. يتم فحص دليل المعدات المعمول به ومواصفات الفلتر قبل اتخاذ الإجراء التصحيحي. هذه معرفات قياسية خيالية، وليست مشروعًا حقيقيًا للوفاء.
بعد تصحيح التثبيت بموجب الإجراء المعتمد، يسجل الفني مرجع المنتج ونتيجة فحص ما بعد العمل. وإذا كان القياس مطلوباً، يتم إدخال قيمته ووحدته وأداة القياس ومرجع القبول من العمل الفعلي. لم يتم توفير أي قراءة مخترعة أو حد OEM في هذا المثال. يظل الختم التالف المنفصل الذي ينتظر الاستبدال بمثابة إجراء مفتوح مع المالك وتاريخ الاستحقاق.
مراجعة الأدلة وتسجيل الخروج
قبل قبول سجل الزيارة، تحقق من هوية الأصول ومراجع المهام وما إذا كانت النتائج تتطابق مع الإجراءات المذكورة. تأكد من أن القراءات المطلوبة موجودة ومدعومة بأساس القبول المناسب. ابحث عن التعليقات المتطابقة المتكررة والقياسات المفقودة غير المبررة والمهام التي تم وضع علامة “مكتملة” على الرغم من القيود التي لم يتم حلها.
ميز بين بيان إكمال الفني وقبول المراجع. يجوز للمراجع قبول الزيارة الموثقة مع ترك الأمر التصحيحي مفتوحًا؛ يجب أن يظهر السجل كلتا الحقيقتين. اطلب تاريخ الخدمة التالي والإجراءات المتبقية والتاريخ المحدث. تدعم الصور السجل ولكنها لا يمكنها وحدها إثبات الأداء أو إثبات اكتمال كل مهمة داخلية.
ناقش صيانة التدفئة والتهوية وتكييف الهواء مع وفية
تنشر شركة وفاء خدمات فحص وصيانة وإصلاح وتحسين أنظمة التدفئة والتهوية وتكييف الهواء (HVAC). شارك سجل الأصول الخاص بك والأدلة المتاحة وأدلة الخدمة المطلوبة لطلب عرض خاص بالمعدات. اطلب من الفريق تأكيد تغطية المهام وحقول التقرير ومسؤوليات الأجزاء ومراجعة الترتيبات كتابيًا قبل التعيين.
خلفية عن الصيانة الوقائية لأنظمة التدفئة والتهوية وتكييف الهواء
الأسئلة المتداولة
ماذا لو لم يكن لأصول التدفئة والتهوية وتكييف الهواء علامة تعريف؟
استخدم معرف سجل مؤقت مرتبط بالموقع والصور الفوتوغرافية، ثم اطلب من الفريق الهندسي التحقق من هوية المعدات. لا تخترع نموذجًا أو سعة أو رقمًا تسلسليًا. ضع علامة على المعلومات المفقودة بوضوح. بمجرد التحقق، قم بربط الهوية المؤكدة والدليل القابل للتطبيق بالسجلات السابقة حتى يظل سجل الخدمة قابلاً للتتبع.
هل يمكن تسجيل الخروج من المهمة عندما تكون القراءة مفقودة؟
يعتمد ذلك على ما إذا كانت المهمة المعتمدة تتطلب القراءة. إذا حدث ذلك، سجل الحذف وسببه؛ لا تضع علامة على القياس كما تم تمريره. يجب على المراجع المعتمد تحديد الإجراء التالي. يمكن تسجيل الفحص البصري المكتمل بشكل منفصل عن القياس الذي ينتظر الوصول أو الظروف المناسبة أو الأداة المناسبة.
هل تثبت الصورة أن الخدمة كاملة؟
يمكن أن تدعم الصورة تحديد الأصول أو تظهر حالة مرئية وإجراء تصحيحي. فهو لا يحدد وحده الأداء أو حالة المكونات الداخلية أو إكمال كل مهمة. اربطه بسجل العمل ذي الصلة وادمجه مع النتائج والقراءات ومراجع الاختبار والتوقيع المطلوبة. اذكر أي مناطق يتعذر الوصول إليها أو قيود تفتيش أخرى.
ما الذي يجب ألا ينطبق في قائمة التحقق؟
يعني أن المهمة لا تنطبق على المعدات أو التكوين المحدد، مع تسجيل السبب. ولا ينبغي استخدامه للوصول غير المتاح أو الأدوات المفقودة أو العمل غير المكتمل. تحتاج هذه المواقف إلى وضعها الخاص وإجراءات المتابعة. يجب أن يؤكد المراجع المؤهل إمكانية التطبيق غير الواضحة وفقًا لمعلومات المعدات وخطة الصيانة المعتمدة.
كيف يجب تسجيل الإصلاح المؤجل؟
احتفظ بالخلل والترتيب التصحيحي ذي الصلة مرئيًا. قم بتسجيل النتيجة وسبب التأجيل ومتطلبات الموافقة والجهة المسؤولة وتاريخ الاستحقاق. تحديد أي تدابير وقيود مؤقتة معتمدة. لا يؤدي إكمال الزيارة المجدولة إلى إغلاق عملية الإصلاح المؤجلة. قم بتحديث الإجراء عند اكتمال العمل والتحقق، مع الاحتفاظ بارتباطه بالنتيجة الأصلية.
من الذي يجب أن يقبل سجل الخدمة المكتملة؟
يسجل الفني العمل المنجز ونتائجه. يجب أن يحدد العقد أو إجراءات الموقع من يقوم بمراجعة الأدلة وقبولها، مثل مهندس بناء معتمد أو ممثل المنشأة. حدد تلك الأدوار مسبقًا. يجب ألا يؤدي قبول سجل الزيارة إلى إخفاء العيوب البارزة أو استبدال المراجعة المتخصصة أو الإشارة ضمنًا إلى أن كل نظام بناء قد تم اعتماده.
